富锦市项目建设“加码提速” 筑牢产业发展基石

  • 发布日期:2025-10-13 15:52:20
  • 来源:美好富锦

  金秋时节,硕果累累,正是项目建设好时节,富锦市各大项目单位正张满弓、拉满弦,全力以赴抢抓施工黄金期,以优异的施工进度、良好的建设品质,奋力跑出建设“加速度”。


  眼下,泰富能源富锦300兆瓦风电项目建设正酣,建设者们全力冲刺年底并网发电目标。作为低碳能源重点项目,该项目总投资18.7亿元,总装机300兆瓦,安装36台风电机组,配套升压站、场区道路等及443基集电线路,建成后年可发电9.68亿千瓦时,节约标煤27.55万吨,年产值达2.2亿元。

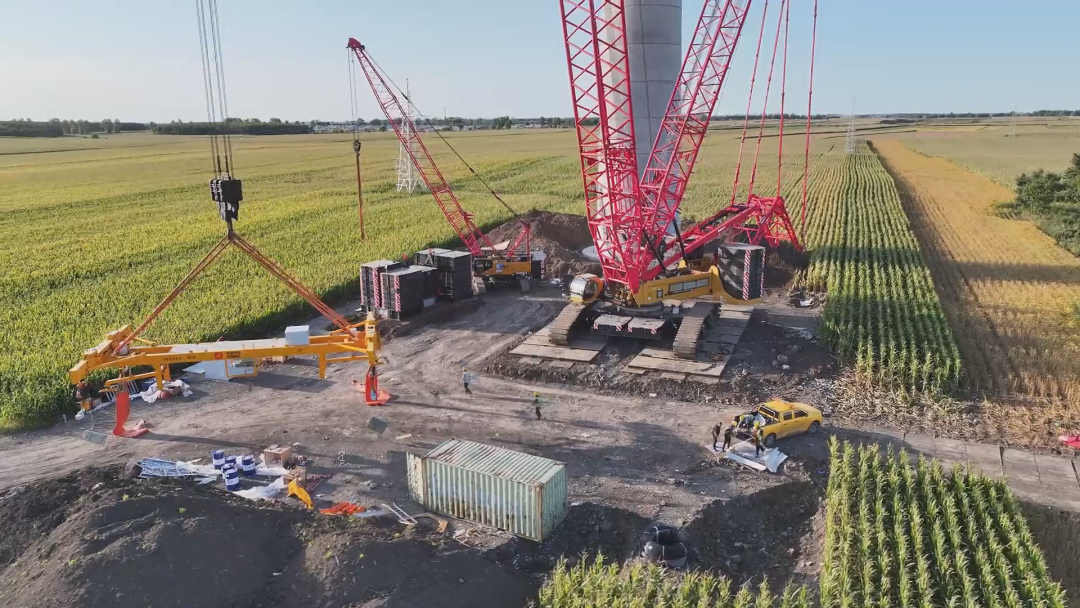

  目前,该项目蹄疾步稳,有序推进。36台风机基础全完工,升压站建筑完成85%,主设备已进场安装,预计10月末完成全部风机吊装,年底并网发电。项目建设的快节奏推进,离不开市政府的全方位精准服务。


  富锦泰富风电工程部长付有表示:“项目开工后,我们要施工进场修路,需大量钢板,和政府反映后,一周内就帮助我们协调解决了2000多块钢板,有效加快了施工进度,有他们在,我们项目建设省心又放心。”


  发改局重大项目建设推进科科长董晓楠表示:“我们组织了服务专班,像压缩前期手续办理时限,再到进场施工后协调解决水、电、路等问题,我们全程提供保姆式服务。同时,每天都进现场、看进度、解难题,督促引导企业加快项目建设进程。后续,我们还将加大招商力度,持续性引进技术含量高的清洁能源项目。”

  近年来,富锦市把项目建设作为推动经济工作的加速器、干部能力作风的检验场,紧扣“4567”现代化产业体系蓝图,以攻坚之姿,强力推动项目建设,一颗颗承载着希望与动能的项目种子,正在广袤的黑土地上加速破土、拔节生长。
